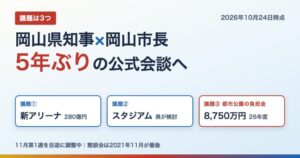

岡山県知事と岡山市長が5年ぶり会談へ|いつ?議題と負担金を整理

岡山県知事と岡山市長が5年ぶりの公式会談へ。議題は新アリーナ・スタジアム・都市公園の負担金

※アフィリエイト広告を利用しています

スポンサーリンク

岡山県知事と岡山市長の公式の会談が、約5年ぶりに開かれる見通しになりました。岡山県が2026年10月14日に岡山市へ面談を申し入れ、岡山市は10月16日付の文書で「11月第1週を目途に知事との協議の場を設けたい」と回答しています(岡山市 10月19日市長記者会見)。

議題は、岡山市が北長瀬に計画している新アリーナ、岡山県が検討しているフットボールスタジアム、そして県と市が4年近く対立している都市公園事業の負担金の3つです。県と市の資料・議会の報告書・県のホームページを読み込み、これまでの会談の年表と、議題になっているお金の額を表にまとめました(2026年10月24日時点)。

ちばける

会談はまだ開かれていません。日時・場所は「調整中」で、決まりしだいこの記事に追記します。

この記事でわかること
  • 会談は11月第1週を目途に調整中。公開の場で行い、議題は3つ
  • 知事と市長の懇談会は2009年から毎年開かれ、2021年11月19日が最後。2013〜2019年は7年連続で、会場は県庁と市役所の交互
  • 負担金で県が岡山市に求めた額は、2023〜2026年度で計12,870万円。2026年度分は8,750万円で、2023年度分の約2.2倍
  • 県の条例では岡山市・倉敷市の負担率は50%。一律の負担率を定める他の7県は10〜20%
  • 新アリーナの事業費280億円のうち、市は一般財源・寄附の100億円を「市の負担は半分の50億円程度」と見込む
  • 県のスタジアム検討協議会は10月30日に第5回会議
目次

岡山県知事と岡山市長の会談はいつ?11月第1週で調整中

2026年10月24日時点でわかっていることを、岡山市が10月19日の記者会見で配った資料(県と市がやりとりした文書の写しを含む)をもとに整理しました。

項目内容
日時11月第1週を目途に調整中(市が10月16日付文書で提案)。確定日は未発表
場所・出席者未発表(県は「日程・場所等は今後調整して発表」)
公開・非公開公開の場で行う(市が「賛同いたします」と回答)
議題アリーナ/フットボールスタジアム/岡山県建設事業費市町村負担金(都市公園事業)
市が挙げたほかの課題岡山桃太郎空港・後期高齢者医療など(今回の3議題以外に「協議しなければならない共通の課題」として)

会談が決まるまでの1週間

日付できごと
8月19日県の「トップミーティング」で、大森市長が「知事とコミュニケーションを取りたい」と発言(県の文書より)
10月14日県(政策推進課)が「未来志向で議論するため、県民の関心が高いアリーナとフットボールスタジアムについて」知事と市長で面談したいと市に伝える
10月16日市長が知事あてに回答。公開の場に賛同、負担金を議題に加えることに賛同、11月第1週を提案。同日、負担金についての市の見解を別の文書で送付
10月19日大森市長が定例記者会見で公表。「岡山市民に不要な負担を生じさせるわけにはいかない」(OHK)
10月20日伊原木知事が「今後を見据えたものにしたい」とコメント。県によると11月上旬を目途(KSB)

県の10月14日の文書が議題として挙げたのはアリーナとスタジアムの2つで、負担金は市の回答で「議題に加えることにも賛同」とされています。報道では、県側が負担金も議題として示したとされています(OHK 10月19日・中国新聞 10月20日)。

県と市の公式会談はいつ以来?2009〜2026年の年表

岡山県知事と岡山市長の懇談会は、岡山市が政令指定都市になった2009年に始まりました。岡山県のホームページ(政策推進課・写真で見る県政・知事の主な動き)で開催を確認できた回を、日付・会場・議題で一覧にしました。2021年は県のページが見つからず、日本経済新聞の記事で確認しています。

開催日会場主な議題
2009年11月30日(第1回)ピュアリティまきび「おかやまの未来に向けて」観光戦略・国民文化祭(石井知事×高谷市長)
2010年8月23日ピュアリティまきび知事の主な動きに記載(議題の掲載なし)
2013年11月21日(第5回)県庁ESDユネスコ世界会議・おかやまマラソン・産業振興・後楽園と岡山城の一体活用
2014年5月27日岡山市役所おかやまマラソン・中心市街地活性化・ESD・道路整備・個人住民税の徴収
2015年11月25日県庁観光振興・東京五輪の事前キャンプ誘致など7項目
2016年11月14日岡山市役所空港南産業団地の共同企業誘致・教育分野の連携など8項目
2017年11月20日(第9回)県庁五輪事前キャンプ協定の発表・観光・少子化対策など8項目
2018年11月16日岡山市役所空港南産業団地の公募開始・平成30年豪雨・美作岡山道路
2019年11月1日県庁治水対策・外国人支援施策の連携
2021年11月19日岡山市役所県市の役割分担・観光・都市公園の負担割合を事務レベルで協議(日経)

年表から読み取れることは3つあります。

  • 伊原木知事と大森市長の懇談会は8回。2013年から2019年までは7年連続で開かれ、ほとんどが11月でした
  • 会場は県庁と岡山市役所が1回ずつ交互。2013年の県庁から2021年の市役所まで、8回すべてこの順番です
  • 2020年は開かれず、2021年は「コロナ禍の影響で2年ぶり」(日経)。2021年11月19日が最後で、11月上旬に開かれれば5年ぶりになります

なお、2010〜2012年の回と、2018年・2019年・2021年の回次(第何回か)は、県のページに記載がありませんでした。2013年が第5回、2017年が第9回と書かれているため、2009年から毎年1回ずつ開かれていたと見られます。

懇談会が止まってからの5年間

時期できごと
2021年11月最後の懇談会。都市公園の負担割合を事務レベルで協議することを確認(日経)
2022年12月15日知事と市長が合意文書に押印。「令和5年度中に結論を得られるよう引き続き協議を行う。令和5年度以降の支払いは、当該結論に基づき行う」(市の会見資料に写し)
2023年3月新アリーナを巡り、知事が「残念ながら信頼関係が失われている」とトップ会談に消極姿勢(KSB)
2024年4月市が2023年度分の負担金4,045万円を「不本意ながら」支払い
2024年6月28日知事の働きかけで非公式の会談(約1時間・非公開)。負担金の協議は進展なし(KSB)
2024年11月市長が書面で懇談会の再開を提案。知事は11月15日の会見で応じない考え(KSB)
2025年9月岡山市長選。新アリーナが最大の争点となり、大森市長が4選(得票率43%、KSB)
2025年10月市の対面協議の申し入れに、県は「現時点では参画しない」「協議に応じない」と回答(KSB)
2026年10月14日県から面談を申し入れ(今回)

議題①都市公園事業の負担金|岡山市に求められた額は計1億2,870万円

いちばん長く対立が続いているのが、この負担金です。県が県総合グラウンド(岡山市北区)で行う工事について、岡山県建設事業費市町村負担金徴収条例にもとづき、国の交付金を除いた額の50%を岡山市に請求しています。根拠は地方財政法27条で、県の建設事業で「その区域内の市町村を利するもの」は、受益の限度で市町村に負担させることができる、という規定です。

岡山市議会の特別委員会の報告書(2025年5月12日)によると、この条例は1957年(昭和32年)に施行され、当時は都市計画公園の負担率が35%でした。1990年(平成2年)の改正で都市計画事業にまとめられ、50%に上がっています。

年度別:県が示した額と岡山市の対応

年度対象の工事市の負担として示された額岡山市の対応
2022年度(合意文書で「市は県の請求に応じて支払う」とした年度)—支払い済み(金額は資料で未確認)
2023年度県総合グラウンドの火災報知設備の更新・外灯のLED化4,045万円2024年4月15日に支払い(延滞金約330万円を避けるため)
2024年度県総合グラウンドの外灯照明設備の更新147万1,000円事業延期で0円に
2025年度JFE晴れの国スタジアムのナイター照明LED化(事業費300万円)75万円市は当初予算に計上せず
2026年度JFE晴れの国スタジアムのナイター照明LED化(事業費3億5,000万円)8,750万円「応じられない」

2023年度分は特別委員会の報告書、2024年度分は同報告書(概算1,471千円→0円)、2025年度分と2026年度分は報道(KSB 2025年8月12日・KSB 2026年8月7日)の数字です。2025年度は、県の当初予算に岡山市の負担金として275万円が計上されていました(特別委員会報告書)。

当ブログの集計
  • 2023〜2026年度に県が示した額の合計は12,870万円(2024年度は0円に変更)。うち市が支払ったのは2023年度分の4,045万円(31%)
  • 2026年度分の8,750万円は、2023年度分の約2.2倍
  • 報道の数字では、事業費300万円→市負担75万円、事業費3億5,000万円→市負担8,750万円。どちらも事業費の25%(国の交付金が半分・残りを県と市で半分ずつ)で計算が合います
  • 一律の負担率を定める他県の水準(補助事業10〜20%)を地方負担分1億7,500万円にあてはめると、2026年度分は1,750万円〜3,500万円になります

岡山県内27市町村の負担率|50%は岡山市と倉敷市だけ

同じ条例で、県内の市町村ごとに負担率が決まっています。財政力指数で率を分けていて、50%は岡山市と倉敷市の2市だけです。

負担率市町村数
50%岡山市・倉敷市2
30%津山市・玉野市・笠岡市・井原市・総社市・高梁市・新見市・備前市・瀬戸内市・赤磐市・真庭市・美作市・浅口市13
20%早島町・里庄町・矢掛町・勝央町4
15%和気町・新庄村・鏡野町・奈義町・西粟倉村・久米南町・美咲町・吉備中央町8

全国では?一律の負担率を決めているのは8県

岡山市議会事務局が2023年8月に全国の都道府県に行った調査(2019〜2022年度)では、都市公園事業の市町村負担を条例・議決・内規で一律に定めているのは岡山県を含む8県でした。6県は県と市町村の個別協議で決め、残る33都道府県は負担を求める規定がなく、請求の実績もありませんでした。

県根拠補助事業の負担割合単独事業備考
岡山県条例50%50%改築も対象・請求実績あり
愛媛県条例16%8%請求実績あり
島根県議決20%—請求実績あり
高知県議決14%—請求実績あり
長崎県議決10%50%新設のみ対象(R1〜R4は請求なし)
岩手県議決15%15%新設のみ対象(R1〜R4は請求なし)
三重県内規20%—請求実績あり
山口県内規20%10%請求実績あり

個別協議の6県(千葉県・新潟県・石川県・奈良県・佐賀県・大分県)には、千葉県・石川県・佐賀県のように50%のところもありますが、いずれも特定の公園について整備前に県と市が協議・協定した例です(同報告書)。

県と市の言い分はどこが違う?

論点岡山県岡山市
50%の負担率総合グラウンドの利用状況などから、岡山市は一般的な利益を超える大きな利益を得ている全国の実態から著しくかけ離れている。条例で一律に決めるのは地方財政法の趣旨に合わない
照明のLED化国が交付金を出しており、建設事業(改築)にあたる維持管理であり建設事業ではない。仮に建設事業でも市に特別の受益はない
2022年の合意文書結論が出なければ地方財政法と条例どおり(知事「合意文書が条例を上回ることはない」)結論にもとづいて払う約束。協議中を理由に条例どおりとする記載はない

県の主張は特別委員会の報告書に記録された県の見解、市の主張は10月16日付の市の見解(市の会見資料)によります。市は、倉敷市でのLED化には負担金を求めていないこと、国は直轄の道路事業で同じ内容を維持管理として地方負担を求めていないこと、2010年(平成22年)の石井前知事の議会答弁「維持管理にかかる市町村負担金は全廃」も根拠に挙げています。県は2026年8月の報道で「条例を見直すに至る理由がない」としています(KSB)。

議題②新アリーナ|事業費280億円と県が「参画しない」理由

岡山市は北区野田(北長瀬)に最大約1万人のアリーナを計画しています。実施方針(案)では、施設の引き渡しと運営開始は2032年12月の予定です(岡山市)。市が2025年4月の整備検討会議で示した財源のイメージは次のとおりです(第5回会議 資料4)。

財源金額割合
国の補助金(国費)90億円32%
岡山市の借金(市債)90億円32%
岡山市の一般財源・寄附金など100億円36%
合計(概算事業費)280億円100%

ポイントは一般財源・寄附などの100億円です。市は「市外にも経済波及効果が及ぶことから、岡山市だけでの負担では市民の理解が得られにくい」として、市の負担は半分の50億円程度と考えるとしています。残り50億円は企業版ふるさと納税などの寄附を見込み、内諾は2026年7月末時点で29億2,815万円(約59%)です(整備検討会議 第9回)。

県は2024年5月と2025年10月に「参画しない」と回答しました。知事は2025年10月の会見で「本当に市民が望んでいるのかという根本的なところで一市民として疑問を持っている」と述べています(KSB)。今回、県が自ら議題にアリーナを挙げたことで、県の関わり方に変化があるのかが注目点です。

議題③フットボールスタジアム|県の検討協議会は10月30日に第5回

もう1つの議題は、ファジアーノ岡山のJ1昇格後に議論が本格化した新しいサッカースタジアムです。こちらは県が主体で、2026年3月に「フットボールスタジアム検討協議会」を立ち上げ、必要性・場所・規模・コストを議論しています(岡山県)。

会議日付(2026年)
キックオフ3月24日
第1回4月26日
第2回5月24日
第3回7月26日
第4回8月25日
第5回10月30日(予定・一部非公開)

6月22日〜7月24日には県民アンケートも行われました。8月25日の第4回では、県が「まちなか型」「郊外型」「スポーツパーク型」「現スタジアム改修型」の4つの方向性を示し、10月30日の第5回で候補地を示す方針と報じられています(KSB)。第5回は一部非公開です(県の報道発表)。トップ会談が11月第1週なら、候補地が示された直後の会談になります。

アリーナは市、スタジアムは県が主体です。どちらも岡山市内に建つ可能性が高い大型施設で、片方だけが進む形になるのか、交通や財源で協力する形になるのかが論点になりそうです。

会談で何が話し合われる?3つの論点を整理

会談の中身はまだわかりません。ここでは、これまでの文書と発言から、注目点を整理しておきます(当ブログの見立てです)。

  • 負担金:2026年度分8,750万円を市が払うのか、県が条例の運用(50%を上限に個別の事業ごとに決める)を見直すのか。市の財政局長は以前、条例を改正しなくても「50%を上限としながら協議により定めることは可能」との考えを示しています(特別委員会報告書)
  • アリーナ:県が「参画しない」方針を変えるのか。変えない場合も、道路・交通など周辺整備での協力があるのか
  • スタジアム:県の候補地に岡山市内が含まれるか。含まれる場合、土地や周辺整備で市の協力が欠かせません
  • 懇談会の再開:2021年まで毎年続いた定例の懇談会が復活するのか。空港・後期高齢者医療など、市が挙げたほかの課題も残っています
会談後に追記すること
  • 開催日・会場・時間(県と市の発表)
  • 負担金・アリーナ・スタジアムそれぞれの結論や次の協議の予定
  • 懇談会を定例で再開するかどうか
  • スタジアム検討協議会(10月30日)の候補地

岡山県知事と岡山市長の会談でよくある質問

岡山県知事と岡山市長の会談はいつですか?

2026年10月24日時点では確定日は未発表です。岡山市が10月16日付の文書で「11月第1週を目途」に協議の場を設けたいと県に提案し、県も11月上旬を目途に調整しています。公開の場で行われる予定です。

なぜ「5年ぶり」なのですか?

知事と岡山市長の懇談会は2009年から毎年開かれていましたが、2020年はコロナ禍で見送られ、2021年11月19日を最後に開かれていません。2024年6月には非公式の会談がありましたが、非公開でした。

会談の議題は何ですか?

岡山市の新アリーナ、岡山県が検討しているフットボールスタジアム、岡山県建設事業費市町村負担金(都市公園事業)の3つです。県が10月14日にアリーナとスタジアムを示し、市が負担金を加えることに賛同しました。

都市公園事業の負担金とは何ですか?

県が県総合グラウンドなどで行う工事の費用のうち、国の交付金を除いた額の一部を地元の市町村に負担させるものです。岡山県の条例では岡山市と倉敷市の負担率は50%です。2026年度はJFE晴れの国スタジアムのナイター照明LED化で、岡山市に8,750万円の負担が通知されています(報道)。

岡山市は負担金を払っていないのですか?

2023年度分の4,045万円は、延滞金を避けるため2024年4月に支払いました。2024年度分は工事が延期されて0円になり、2026年度分の8,750万円には「応じられない」としています。

新アリーナに岡山県はお金を出しますか?

2026年10月24日時点では、県は「参画しない」という立場です(2024年5月・2025年10月に回答)。新アリーナの概算事業費は280億円で、市は一般財源・寄附の100億円のうち、市の負担を50億円程度と見込んでいます。

まとめ

  • 岡山県知事と岡山市長の公式会談は11月第1週を目途に調整中。公開の場で、日時・場所は未発表
  • 懇談会は2009年から毎年、2013〜2019年は県庁と市役所の交互で開かれ、2021年11月19日が最後
  • 負担金は2023〜2026年度に計12,870万円が示され、2026年度分は8,750万円。50%の負担率は県内で岡山市・倉敷市だけ、一律に定める他県は10〜20%
  • 新アリーナ(280億円)は県が「参画しない」立場。スタジアムは県の協議会が10月30日に候補地を示す予定
  • 会談の結果が出たら、この記事に追記します

あわせて読みたい

出典(2026年10月24日確認)

※年表の会場の交互・負担金の合計と割合・他県水準での試算は、上の資料の数字から当ブログが計算したものです。
